马来西亚国家能源公司(Tenaga Nasional Berhad)斥资430亿令吉(近139亿新元)升级电网,以期满足马来西亚日益增长的数据中心需求。

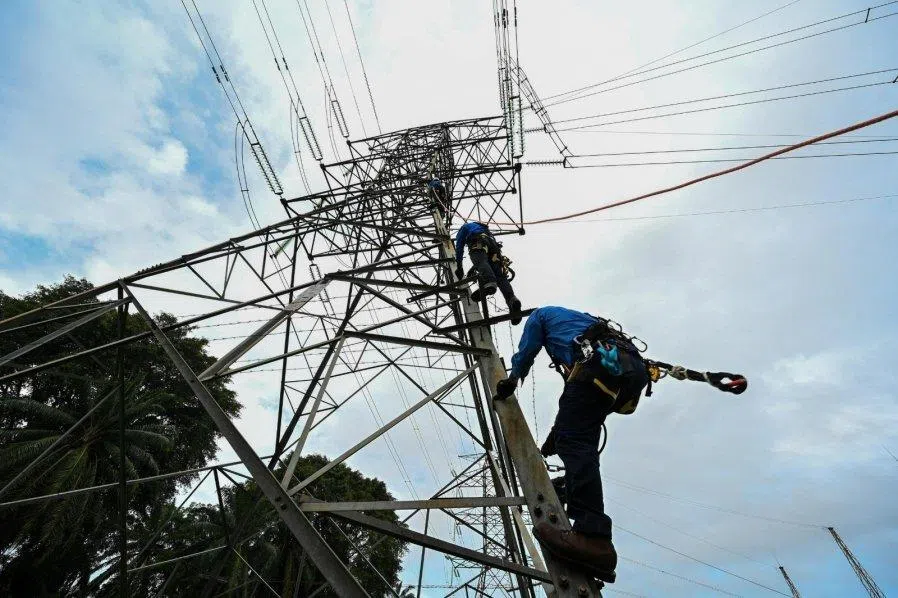

计划已将未来的能源需求纳入更全面的国家发电规划,确保系统长期稳定运行。
国能电网业务首席官哈斯马里扎在2026年数据中心与云基础设施博览会上,分享公司为支持数据中心快速发展,而采取的电网基设建设措施,包括并网容量、执行周期和长期系统规划。
哈斯马里扎通过国能官方社交媒体账号发文说,其中一项重点是国能绿色通道计划,已将数据中心并网周期从36个月缩短至最短12个月。
《南洋商报》报道,截至今年3月,国能已通过框架推行33项计划,体现国能意识到连接速度是巩固马国作为区域数据中心枢纽地位的关键因素。
“为了应对大规模的需求增长,国能还采用基于集群的电网战略,重点投资于已确定的增长走廊的输电基础设施。”
他指出,柔佛州仍是战略下的主要活跃集群之一,并计划进一步扩展至全国,以支持可扩展性,并维持整体系统可靠性。
哈斯马里扎指出,此举旨在确保电网能满足马国不断增长的数码基础设施需求,并继续吸引数据中心和其他高价值投资。
