住在东北区的乘客,尤其在榜鹅盛港,主要依赖地铁东北线出行。受访学者指出,政府提前更新东北线的供电系统,有助为乘客提供更可靠的通行体验。

交通部星期五(2月13日)宣布,全盘接受地铁可靠度工作小组去年底提呈的建议报告。接下来,陆路交通管理局会与地铁业者更密切合作,分阶段实施多项措施,包括提升硬件,也深化工作团队的技能。

在硬件方面,考虑到东北线逐步老化,负荷量接近顶限,陆交局决定提前更新东北线的供电系统,以提高负荷能力,应对日益增加的乘客量。相关工程料今年展开。

新加坡国立大学土木与环境工程系副主任(研究)王锦彬副教授接受《联合早报》访问时说,去年7月至9月的地铁故障都是孤立事件,但都涉及供电、信号和列车三大核心系统。

他指出,东北线是住在榜鹅和盛港等东北区居民主要的通行方式,提前更新供电系统,能确保提供更可靠的通行体验。

延伸阅读

交通部全盘接受地铁可靠度工作小组建议 东北线今年提前更新供电系统
交通部全盘接受地铁可靠度工作小组建议 东北线今年提前更新供电系统
陆交局携手地铁业者全岛部署备用巴士 故障时更快疏导乘客
陆交局携手地铁业者全岛部署备用巴士 故障时更快疏导乘客

王锦彬说:“东北线目前的电供来自两处,一个在盛港车厂,另一个在史丹福路附近,跟南北与东西线的电力输入装置同在一处。这会影响东北线的供电情况,以致东北线可能需以较低频率和速度运行,进而直接影响可靠度。”

新加坡社科大学商学院副教授黎华德(Walter Theseira)说,包括2024年东西线列车故障在内,地铁部件逐渐老化,是近年不少严重地铁事故的导因。

黎华德指出:“提前更换系统是当局为了避免无法预见的采购延误等问题发生,以致须依赖已超出使用车龄预期的老旧地铁基础设施。”

王锦彬也说,地铁系统如同人的身体,随着年龄增长,需更多预防性医疗保健,展开更多检查,并采取更多护理措施。故障发生后才大规模维修,成本可能更高,修复工时也更长。

王锦彬说:“我们可能会看到更多必要的更新工作,尤其是针对第一代于1987年投入运作的列车。正如人口老龄化,地铁基础设施也在老化,须要更好地维护,进行必要的更新,才能提升可靠度。”

较长施工时间不可避免

为确保供电系统的更新工程能有效和安全地展开,陆交局将腾出更多工程时间来施工,并延长列车停运时间。详情会在日后公布。

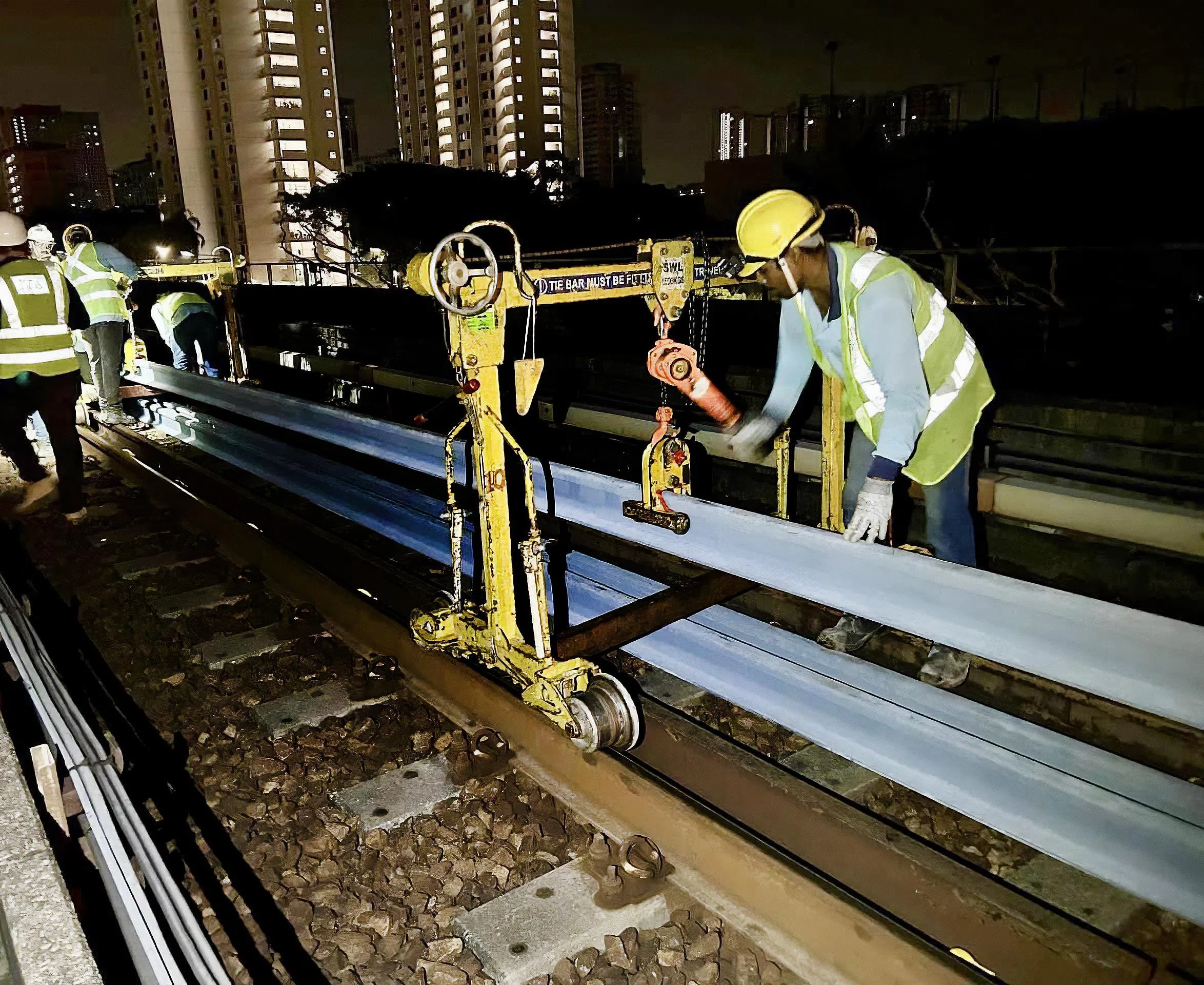

东西线2024年局部中断时,工程人员彻夜赶工,修复供电的第三轨,以及三个转轨器和相关设备。(取自陆交局脸书)
东西线2024年局部中断时,工程人员彻夜赶工,修复供电的第三轨,以及三个转轨器和相关设备。(取自陆交局脸书)

黎华德说,考虑到完善工程需要更多时间,延长列车停运时间在其他地区常发生,包括横跨周末,甚至长达一周。“我们接下来可能须接受,延长列车停运时间是在最短时间内更新系统的方式。”

王锦彬说,若决定延长列车停运时间,当局相信会经过周密的策划,只要预先让乘客知道,给予足够时间调整出行计划,并部署接驳巴士服务,便能减少停运带来的不便。

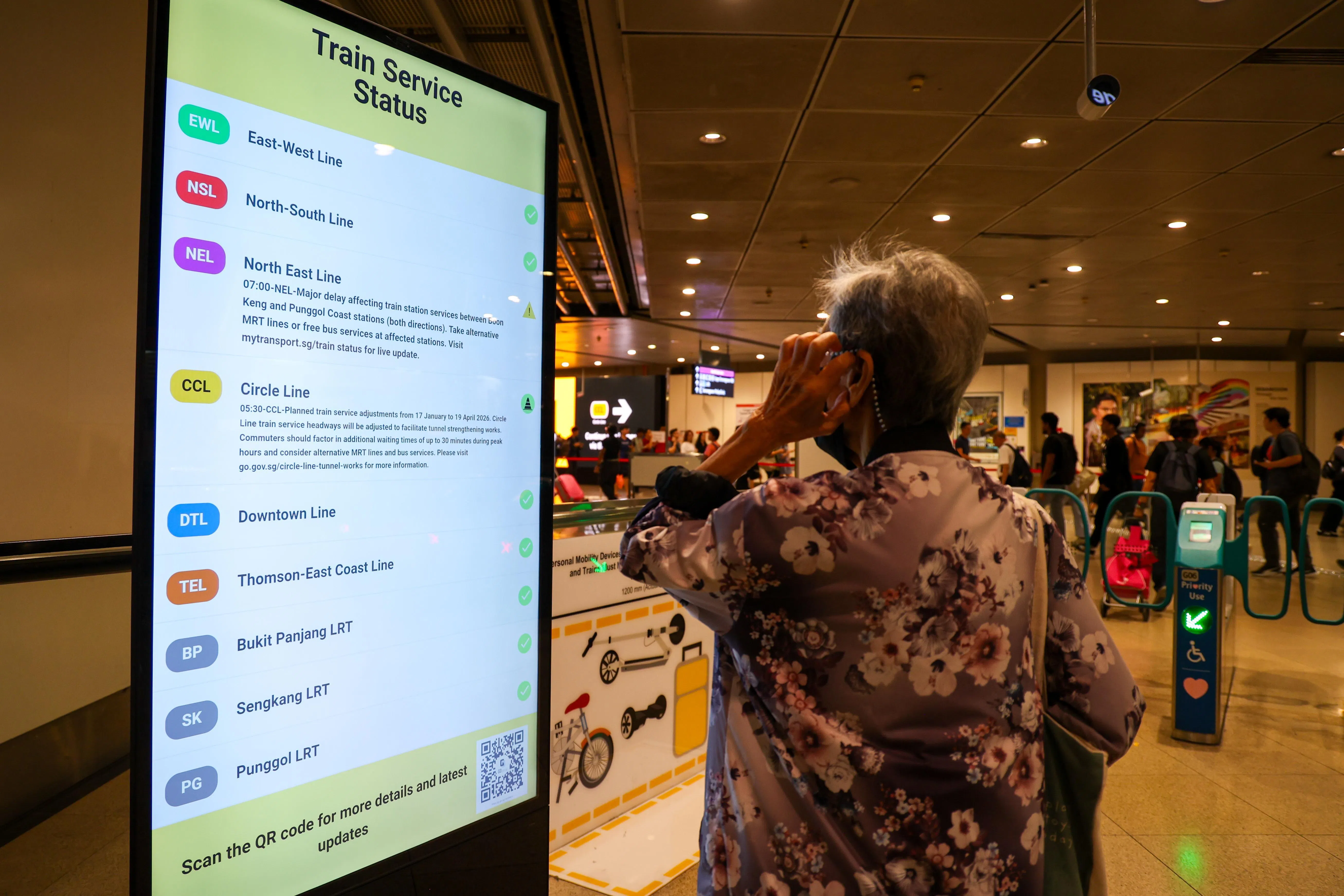

为确保供电系统的更新工程能有效和安全地展开,陆交局将腾出更多工程时间来施工,包括拉长列车停运时间。详情会在日后公布。(林明顺摄)
为确保供电系统的更新工程能有效和安全地展开,陆交局将腾出更多工程时间来施工,包括拉长列车停运时间。详情会在日后公布。(林明顺摄)

统一资产工作复杂

另外,陆交局计划与原始设备制造商(OEM)和他国地铁业者合作,针对统一的地铁设计与采购建立战略合作伙伴关系。这将简化地铁系统的运营与维护工作,采购备件也更容易。

王锦彬认为,统一设计能实现采购规模,以更优惠的价格批量采购备件,提升地铁可靠度的同时,也降低成本。

新加坡理工大学工程系副教授周毅说,陆交局多年来提倡以运营和维护为核心来设计和建设地铁资产,接下来若统一设计与采购,会进一步优化地铁资产的运营与管理。

他指出,资产统一也有助新加坡与其他地区的地铁业者合作,加强长期的地铁管理、运营与维护能力。

然而,不同地区采用的地铁系统各异,制造商往往根据当地需求特制部件。

黎华德说,考虑到我国市场很小,若要统一,很可能以其他地区的标准为基础,这料是一项复杂的工作,也须做出不小的投资。“统一设计工作估计须相当长时间完成,最早可能要等到采购下一批列车才会发生。”

至于老旧地铁资产的统一工作,黎华德说,地铁资产一般会进行中期翻新,届时会是考虑与其他地区统一部件的最佳时候。

学者:提供培训提升员工技能也重要

地铁领域正朝数码化、自动化和人工智能的方向转型。陆交局将与地铁业者出资,针对状态监测及预测性维修,合力开发新方法、工作流程及技能提升计划。

周毅说,改善硬件同时,提升工作团队的能力也很重要,员工持续提升并掌握新技能,才能更好地使用和管理新型系统,提高效率。

黎华德也说,改善地铁可靠度是共同责任,但在现行制度下,陆交局负责地铁资产的设计与采购,地铁业者则负责前线运营,两者之间可能脱节。“从组织工作小组,到制定提升地铁可靠度的计划,可见陆交局与地铁业者准备也意识到须要比从前更密切合作,这最为关键。”
