首个采用“无梁无柱”居住空间设计的登加预购组屋项目已经竣工,在空间设计上为屋主提供更大灵活性,不论是要合并房间或重新调整格局,都有更大的发挥空间。
建屋发展局答复《联合早报》询问时说,这项设计至今已推广至另外六个项目,分布在碧湾、红山、加冷—黄埔和快乐山等地区,共约5200个单位,预计将在未来三年至五年内完工。
建屋局星期六(9月19日)发文告说,Garden Waterfront II @ Tengah今年6月完工,是建筑转型计划下首个竣工的预购组屋项目。相邻的Garden Waterfront I @ Tengah则预计今年底完工。
两个项目共有2077个单位,由建屋局同日本大林组新加坡子公司合作兴建。项目在2022年推出,作为建屋局试验新建筑技术和施工方式的平台,以提高生产力和工地安全,减少对人力的依赖。
建屋局说,通过增加预制工程等先进技术,两个项目的工地生产力预计比原定基准提高25%。
其中一个做法,是采用可跨项目使用的标准化预制构件,在工地外完成更多结构工程,减少现场施工、起重机和人力需求。建屋局也可按需要调配构件供应,加强建屋计划的韧性。
在模块化建筑的基础上,建屋局推出无横梁和立柱的居住空间。少了横梁和立柱的限制,单位内部显得更宽敞,屋主也可按家庭需要,更灵活地调整空间布局。
登加组屋单位配有智能适配器 通过应用实时查看用电量

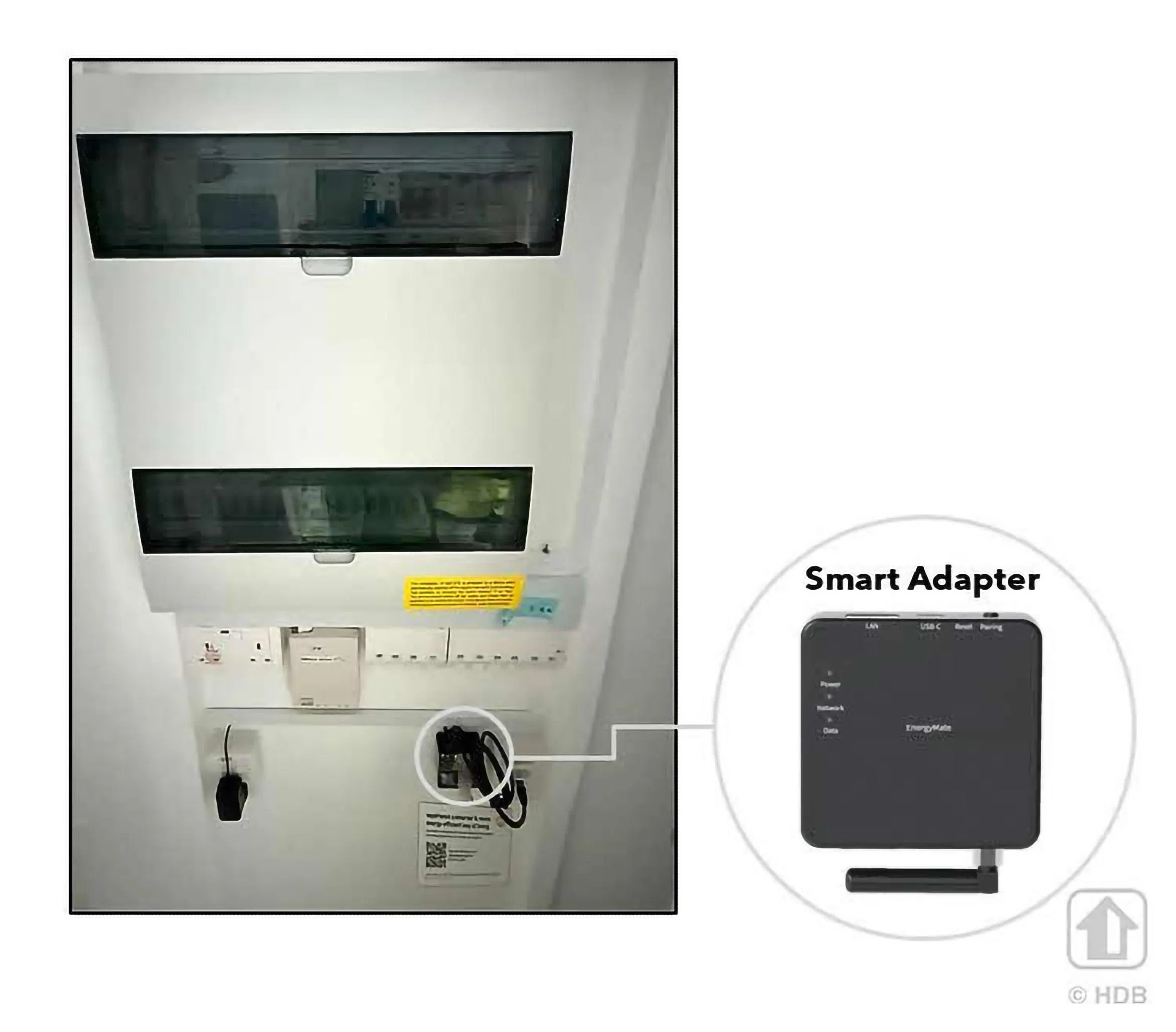

此外,Garden Waterfront I与II也是登加首两个为单位配备智能适配器(Smart Adapter)的预购组屋项目。居民可通过手机应用实时查看用电量,进而调整用电习惯。建屋局计划把智能适配器推广至登加另外四个项目,惠及约5600户家庭。
建屋局副局长(营建)黄良兴博士说,Garden Waterfront让他们能在实际的预购组屋项目中测试新技术和施工方法,并了解哪些方案行得通。
“我们正把试验成功的创新方案推广至其他项目。这是建屋局持续提高施工安全与生产力、减少人力需求,同时为国人提供优质住房的部分努力。”
大型和重型预制构件的吊运,是这类组屋施工的重要环节。传统施工方式须由多名工人以人力引导和调整悬空构件的方向,建屋局在登加项目试用名为SkyJuster的陀螺仪装置,控制构件在吊运过程中的旋转和不稳定,减少所需人手。

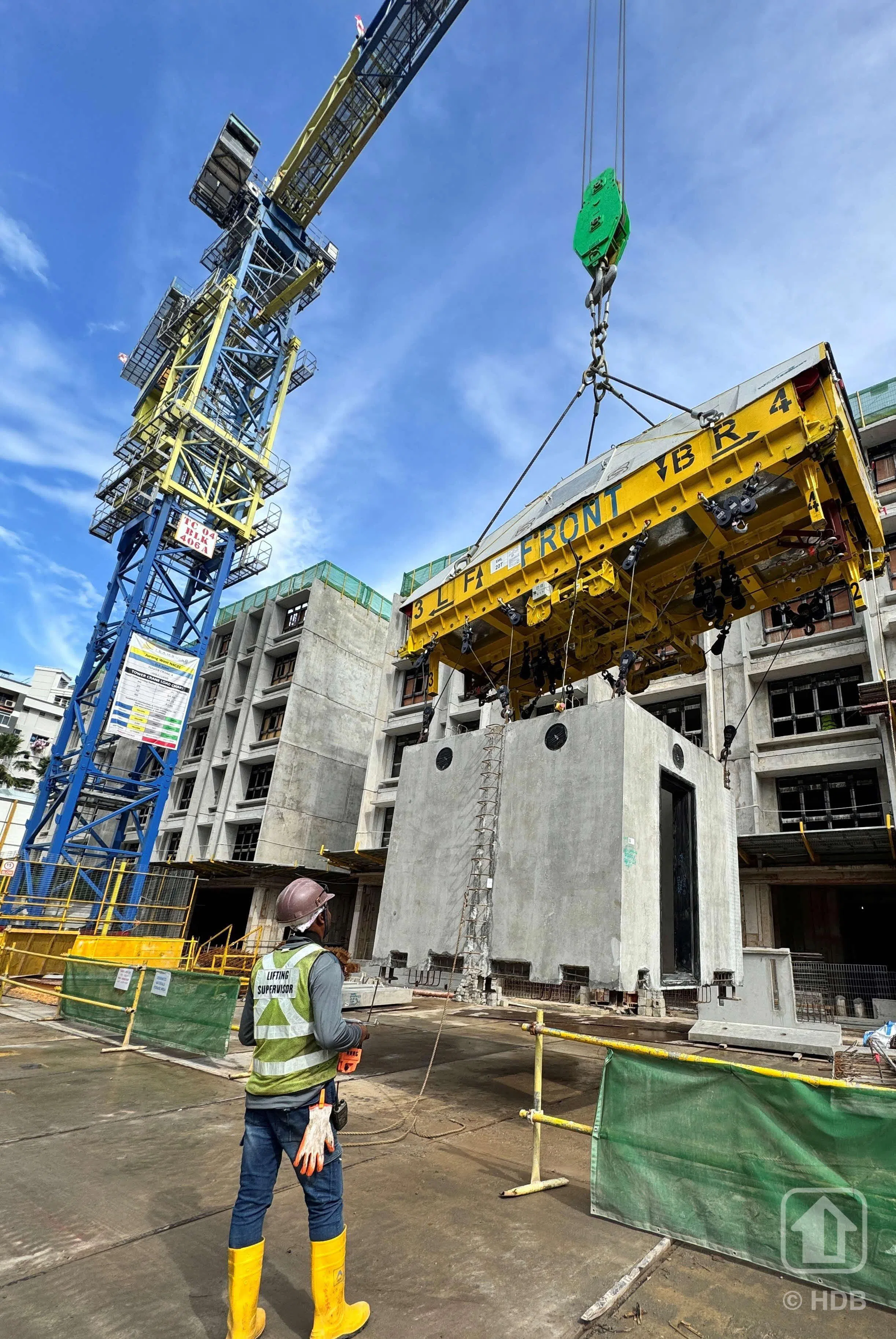

建屋局也同新加坡国立大学和科技研究局合作研发智能吊架,利用即时感应技术侦测并调整吊运构件的平衡,使吊运生产力有望提高多达30%。这项技术已在裕廊西一个预购组屋项目试用,目前正进一步改进,以便日后扩大采用。

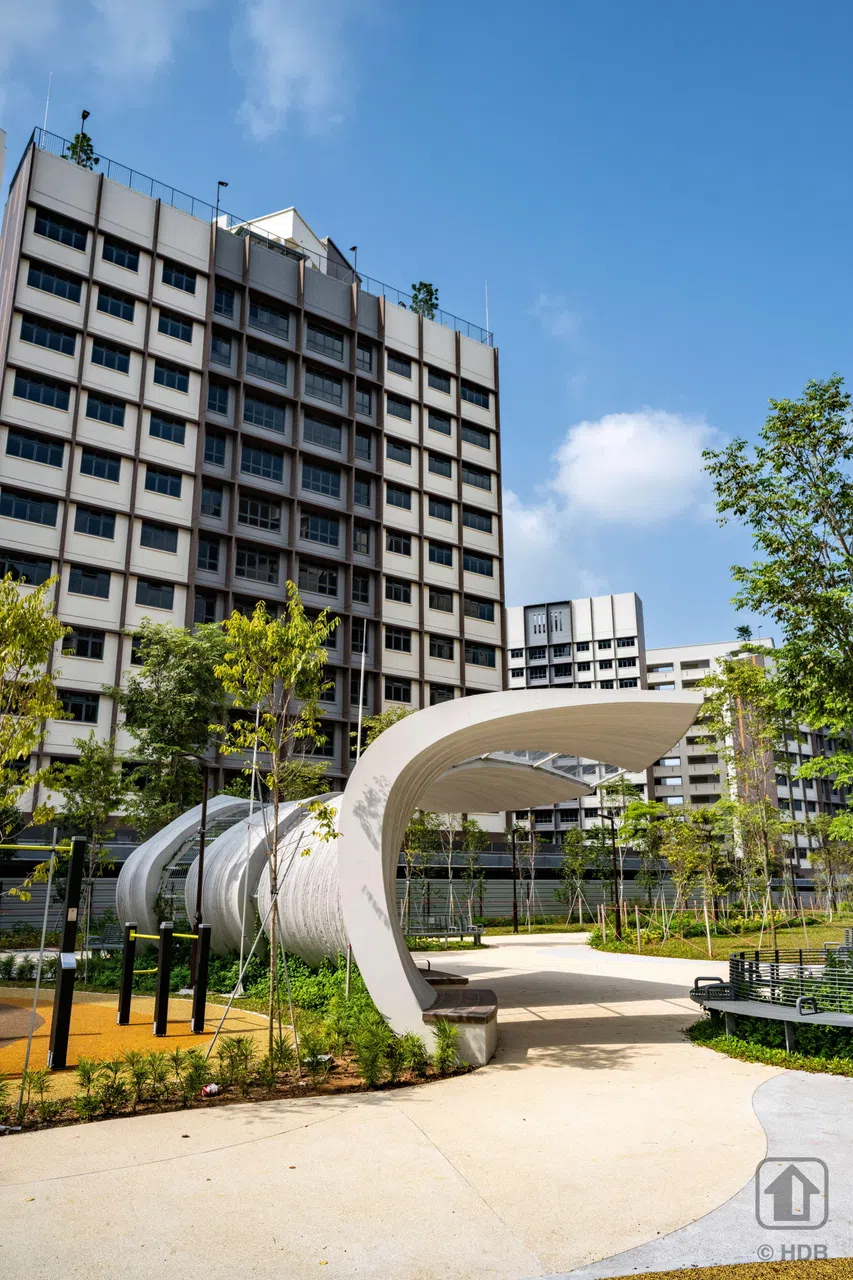

建屋局也进一步探索三维混凝土打印技术的用途。Garden Waterfront I与II之间的公共绿地设有一个三维打印植物凉棚,是组屋项目中至今最大的三维打印独立景观结构。
