原定今年底投入服务的新柔地铁将延后启用,预计于明年2月通车。
负责运营新柔地铁的新马联营公司RTS Operations(简称RTSO),星期五(10月2日)发声明说明工程最新进展。
根据声明,新柔地铁将在今年12月31日竣工,之后须获得第三方的独立安全认证,以及新加坡和马来西亚两国交通部的批准才能投入服务,预计明年2月通车。
针对地铁延迟启用,两国交通部随后发出联合文告说,修订后的时间表,仍取决于联营公司能否获得独立的安全认证和最终的监管审批。地铁基础设施建设工程已大致完成,整体工程仍按计划进行。
文告指出,两国政府须检讨安全评估结果,并对结果感到满意后,才能发出监管批准。
RTS Operations是我国SMRT企业与马国国家基础建设公司(Prasarana)合资成立的运营公司。

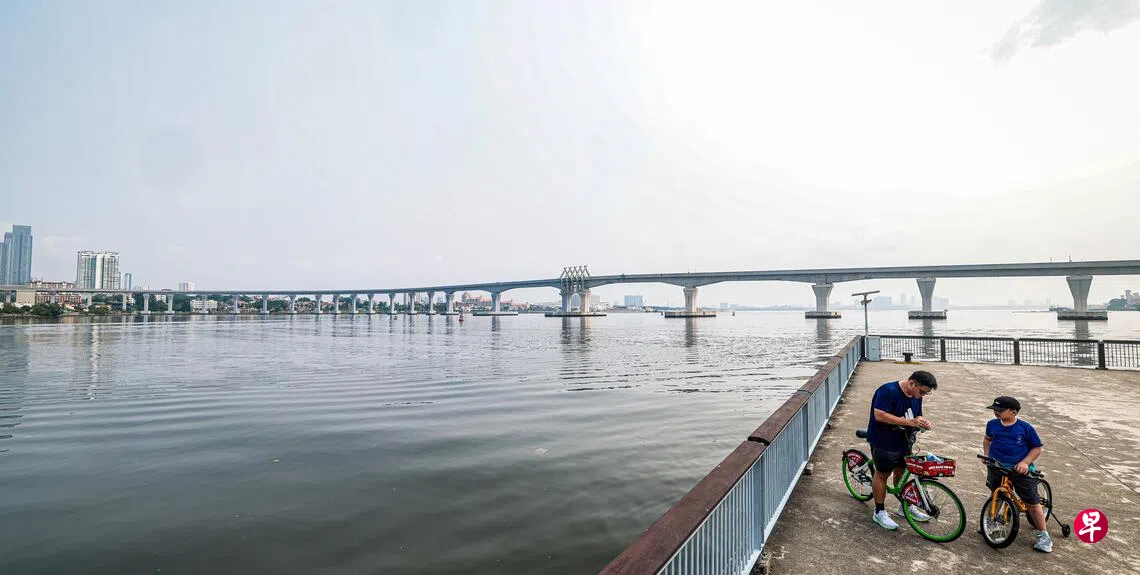

全长约四公里的新柔地铁,连接我国兀兰北站和马来西亚武吉查卡站(Bukit Chagar),横跨柔佛海峡,车程仅约五分钟,每小时单向可承载1万人。
新马两国领导人早在2010年就决定兴建新柔地铁,并在经过多年磋商后,于2018年签署双边协定。工程原定2019年动工,地铁在2024年底启用。
不过,项目推进一波三折。马来西亚近年数度政局更迭,加上马国政府多次要求暂缓工程,以重新检讨项目范围和成本,再遇上冠病疫情冲击,工程一再延误。双方最终于2020年宣布,将通车日期展延至2026年底。
新柔地铁重要里程碑
2010年5月:新马领导人同意共同发展连接新加坡与新山的新柔地铁。
2011年6月:新加坡通知马国,新柔地铁的新加坡终点站将设在兀兰北。
2015年8月:马国确定武吉查卡为新柔地铁的新山终点站。
2017年7月:两国政府同意,新柔地铁最迟于2024年12月31日投入载客服务。
2018年1月:两国签署新柔地铁双边协定,正式确定项目安排。
2019年4月:应马国新政府要求,项目从4月暂停,让马方检讨并研究降低成本的方法。暂停期原定至9月30日。
9月:马国要求将暂停期延长至10月31日,新加坡同意,并豁免这一个月产生的额外费用。
10月:马国表明有意继续项目,但希望修改部分安排,并要求将暂停期再延长六个月至2020年4月底。
2020年5月:受冠病疫情影响,项目暂停期第三次延长,这次延长三个月至7月底。
7月:项目正式恢复,并改为采用独立轻轨系统,不再使用汤申—东海岸线的地铁系统。通车日从2024年底推迟至2026年底。
2024年1月:新柔地铁系统工程完成三分之二,两国领导人出席跨海高架轨道衔接仪式。
2025年6月:首列新柔地铁列车在新加坡铁路测试中心揭幕,铁路系统工程完成逾五成。
7月:新加坡宣布新柔地铁目标于2026年底开始运营。
2026年2月:首列新柔地铁列车试跑,驶抵兀兰北站。新加坡陆路交通管理局重申项目如期2026年底通车。
9月:新加坡兀兰北站竣工。
10月:新柔地铁经营者宣布延后至2027年2月通车。
